缔造绿色新能源 金戈铁马战“濡水”——6766澳门联合直营第一分局丰宁抽水蓄能电站工程纪实


发布日期:2022-01-12 信息来源:第一分局 作者:曹永达 字号:[ ] 分享

时间如长河,书写历史。古有高顺贞“峡谷影蜿蜒,潜行阅古今。何不挟风云,与世作霖雨。”质问滦水为何不挟风云为人间降甘露造福两岸人民?今有水电人金戈铁马北上拦滦河之水蓄能发电!“流经峡谷千千万,注入不见天日的深渊,”河北省丰宁抽水蓄能电站是世界装机容量最大的抽水蓄能电站,是大力推进战略性新型产业发展、转变经济发展方式、发展低碳经济、实现双碳目标的重点项目,对助推周边跨越式发展和绿色发展、实现工程与环境的和谐统一具有重大意义。

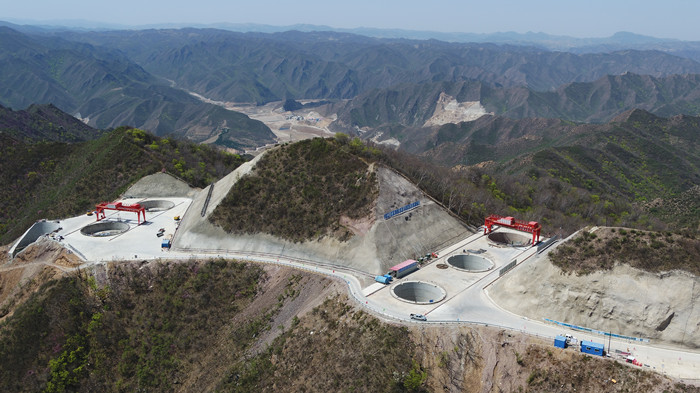

“滦河水波的荡漾,这儿能听见和谐的音韵,来自那隧洞和管道。”由6766澳门联合直营第一分局承建的丰宁电站引水系统于2014年开始施工,该项工程分为两期,共有6条引水隧洞,每条隧洞长度在900多米到1100多米不等;6座引水调压室分别布置于每条引水隧洞末端,深度在120米左右;有6条高压管道上斜井、6条高压管道下斜井,斜井倾角达53度,总长约12000米。

“开挖是对岩石的雕刻,浇筑是对混凝土工程的雕塑。”这是第一分局丰宁抽水蓄能电站建设者的铮铮誓言。


党建引领展风采 顾全大局比奉献

高举理论旗帜,指导项目建设。在公司党委的正确领导下,第一分局丰宁项目自施工八年以来,始终坚持以习近平新时代中国特色社会主义思想为指导,全面贯彻落实党的十九大和十九大历届全会精神,深入开展系列教育学习,增强“四个意识”,坚定“四个自信”,做到“两个维护”,认真践行习近平总书记生态文明思想,以抽水蓄能电站建设为落脚点,助力我国绿色低碳循环发展。

党建生产融合,达成施工目标。第一分局党委、丰宁项目党支部始终坚持党管干部和人才原则,召开抓党建促进度工作会议、开展先进集体和先进个人评选表彰等,同时把发挥党支部战斗堡垒作用融入到实际工作,把党支部主题活动日参与到项目重大问题决策、加强党员队伍建设、落实人才培养主体责任中来。

2018年5月,为确保完成年度生产任务目标,激发全体员工的积极性、创造性,安全、高效地完成各项施工任务。经分局及项目领导研究,决定开展“创先争优”劳动竞赛活动,以引水一期引水调压室竖井滑模衬砌、引水隧洞衬砌、下斜井扩挖及引水二期引水调压室竖井扩挖、上下斜井扩挖为重点,昼夜施工,有序推进了相关项目的施工进度。2020年7月,面对国内疫情形式严峻、工期时间紧、施工难度大的实际情况,丰宁项目开展了“抗疫情促生产,夺取双胜利”劳动竞赛,同年9月,在保证安全和质量的前提下,圆满完成了竞赛内容中的各项施工节点。除此之外,分局还组织项目部开展了“学党史、抓落实、抢进度”、“我为项目办实事”、“防风险、除隐患、遏事故”等主题党日活动,扎实推进党建工作融入生产经营工作。

发挥党员模范,奉献青春年华。禀赋崇高神圣的使命,第一分局丰宁项目党支部成立了以党支部书记侯晓斌为组长的“党员先锋队”和“党员服务队”,涌现出了一大批“不畏艰难,克己奉公”的党员干部职工。2018年毕业工作的邓国鹏,是厂房工区的年轻党员职工,他主要从事着二期主机间的混凝土、砌体施工、主变室及2号主副厂房的装饰装修的管理工作,在工期紧、任务重,施工环境差等种种困难下,他主动担负起了在质量管理中的责任,在各施工环节严格执行“三检制”,保证了厂房施工质量。石德云同志作为一名党员以及一名现场基层管理人员,在2020年12月份,正值10号机组混凝土浇筑的重要节点,接到母亲生病住院消息的他并没有第一时间请假回家,家人的电话里有“什么事能比妈妈生病还重要”的怨言,直到半月过后他接到母亲的病危通知书后,才连夜赶回了家。“项目人员本来就紧张,手头的工作还没干完,完成施工任务最起码是一种责任,”邓国鹏在讲述这段经历的时候眼睛里泛着泪光。在丰宁项目建设的大潮中,辉映着广大党员几度鏖战未下鞍的身影,早已习惯了的“赶工期”和长期不能和家人团聚的他们,克己奉公,用奉献精神谱写着生命的赞歌。


科技创新添活力 博采众长克难关

创新机制提供保障。为了更好的开展丰宁项目科技管理工作,第一分局丰宁项目部建立健全了科技管理体系,成立了项目科技管理组织机构,明确项目经理侯晓斌为项目科技管理第一责任人,项目总工程师张娟国为科技进步管理工作的直接负责人,具体负责组织开展项目部科技进步管理工作。科技管理领导小组下设办公室,办公室设在工程技术部,并安排由专人具体负责科技管理日常相关工作。同时,为了有效的开展并将科技管理工作得到落实,科技管理负责人对工程技术人员按照所学专业进行了合理调配,对管理体系和管理制度的正常运转起到了良好的推进作用。项目部建立的《科技进步工作管理办法》和《施工技术管理办法》,明确了各部门、各技术管理人员的责任;制定的《科技工作奖励办法》,将科技工作落到实处,使项目部的科技管理工作走向了正规化、制度化。

技术工艺优化升级。结合公司产业结构升级,第一分局丰宁项目结合实际施工情况,以优化技术方案、提升施工工艺为落脚点,对提高工程质量、加快施工进度、控制成本核算等方面起到了强有力的推动作用,促进了项目和公司的高质量发展。

2016年4月份,在1号引水调压室上室开挖施工前,时任项目经理的刘林元带领副经理侯晓斌、总工程师李鸣豪、技术部主任张娟国等专业技术人员,在对现场地形进行实测后,发现1号引水调压室右侧为临空坡面,如果按照原图纸设计施工,1号开挖高程与2号、3号引水调压室上室不在同一高度会导致龙门吊轨道无法延伸至1号引水调压室且需增加1台垂直吊装设备,施工成本、施工难度将大大增加。项目全员齐动脑,对原设计方案进行了优化并得到了业主监理肯定。1号引水调压室上室的优化调整,一方面满足1号引水调压室龙门吊布置要求,另一方面降低施工难度,减少施工设备投入。

2015年项目部提出的神仙岭隧道出洞直接由进口向出口方向单向掘进并贯通方案,贯彻了“早进洞,晚出洞”原则,避免大刷大挖,保证了“绿色出洞”,大大降低施工难度及安全风险,加快施工进度,减少施工成本投入。

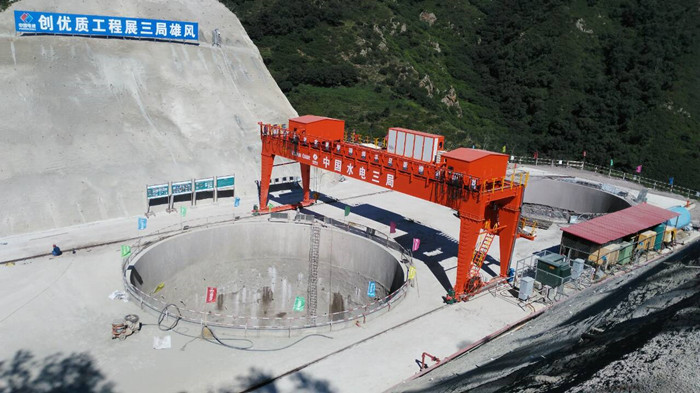

一期引水调压室原设计采用现浇板梁柱结构井盖施工,存在脚手架搭设工程量大,施工难度大,施工工序多,工序时间占压长,工期时间长,进度缓慢,安全风险高。项目采用钢制盖板结构施工,降低了施工难度,施工工期大大缩短,且有利于后期竖井运作、维护、保养。方案调整后井盖施工期减少了156天,优化方案中减少的脚手架搭、拆及租赁费用共计节约成本为154616.4元。

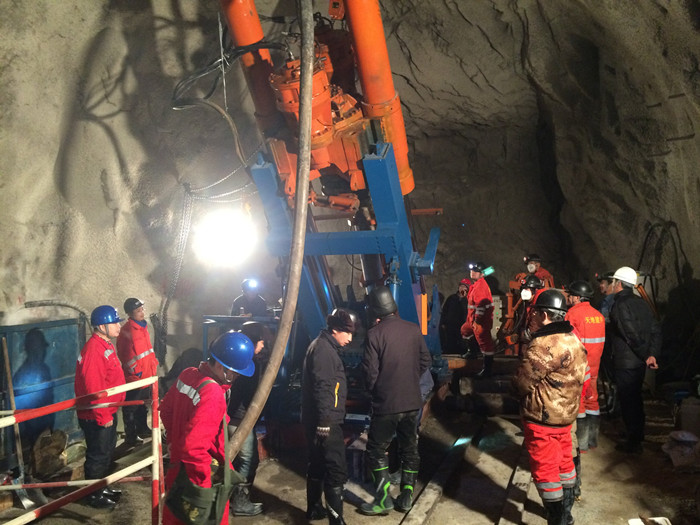

先进设备推广使用。在电站引水系统工程中,斜井开挖是本标施工重点,引水一、二期工程高压管道上、下斜井共计十二条,上、下斜井各六条,其中上斜井长约260米,开挖洞径7.2米,下斜井长约330米,斜井开挖洞径6.7米,均为马蹄形断面,上、下斜井夹角为53度。斜井倾斜角度大、长度深、精度要求高、开挖难度大,施工安全问题突出。定向钻机和反井钻机在陡倾角、长斜井导井施工中的应用推广,大大减轻了斜井导井兼溜渣井爆破开挖过程所产生的有害气体对员工的身体危害,避免了塌方和坠石,确保人员设备的安全,在保证工程质量的前提下提高了施工速度,节约了工程成本21.8025万元。

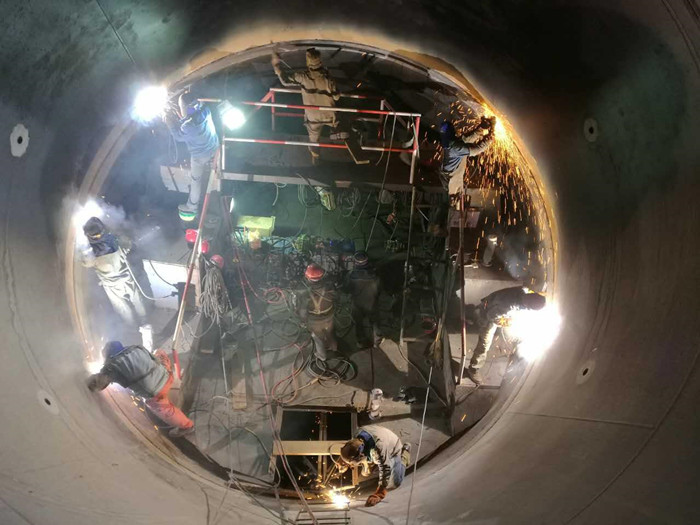

在引水调压室上室混凝土浇筑过程中,项目技术人员通过电脑模拟试验发现,采用P6015、P1015组合钢模板进行拼装立模时,相邻两块钢模板一端底部会产生宽约4厘米的三角形缝隙,缝隙均需要进行木模板补缝,施工难度大,工序繁琐,极大的增加了施工成本及工人劳动强度,且混凝土外观质量还很难控制。项目决定应用定型异型组合模板,确保了设计外观体型,满足规范要求,是一次成功的理论运用于实践的创新探索,缩短了2个月工期,并节约施工成本21.23万元。

在科技创新上,第一分局丰宁抽水蓄能电站的建设者们结合工程建设实际情况,不断运用新知识、新方法,加强设计优化、技术创新,坚持“在实践中探索,在探索中学习”的创新理念,自项目施工以来,累计取得了《一种用于隧洞开挖的轮式移动台车》、《斜井下料缓冲器及斜井下料系统》等13项专利;获得了《丰宁抽水蓄能电站斜井扩挖机械扒渣关键施工技术》、《丰宁抽水蓄能电站调压室上室内壁混凝土悬臂钢平台应用技术》等20项职工科技创新成果;发表了《浅谈可编程计算器在丰宁抽水蓄能电站斜井开挖施工中的应用》、《边坡开挖支护技术在水利水电工程施工中的应用》等53篇论文和《斜井导孔定向钻施工工法》等8项工法,打造出了《引水隧洞施工支洞锚喷支护施工》等10个部位样板工程项目。


“绿色工程”环保行 节能低碳促生产

河北丰宁抽水蓄能电站是为2022年北京冬奥会提供清洁能源的“绿色工程”,第一分局丰宁项目践行“绿水青山就是金山银山”理念,通过深入树立绿色发展理念、坚持文明施工、升级环保设施等措施,将“建设清洁能源,营造绿色环境,服务智慧城市”企业使命和“两山”理论深度融合、走深走实。

营造节能环保氛围。为了让绿色发展理念深入职工心中,第一分局丰宁项目不定期召开节能环保专题会议,组织干部职工学习《节约能源法》等相关法律法规。此外,项目还组织了“人与自然和谐共生”等各类环保主题活动,通过制作节能环保宣传横幅、 制作了环境日宣传栏、观看生态环境宣传视频等多种方式,将环境保护宣传、教育培训工作继续向广度和深度发展,营造良好的节能环保氛围,努力开创项目环境保护工作新格局,切实提高区域环境质量,实现生态文明。

文明工地助力环保。在丰宁抽水蓄能电站引水系统工程建设中,分局丰宁项目把文明施工作为控制工程质量,保证安全生产的一条有效途径。为了克服以往水电站建设工地材料乱堆、管道线路乱架、废品废物乱扔的现象,制定了《文明施工考核办法》,要求各分包队伍在堆放施工材料时,要各有场地,分门别类,码放整齐。对施工工人的要求更严更细,上班时要自备塑料袋,吃剩的饭菜、果皮等随时装进塑料袋,待下班时带出工地;工地的房前屋后,经常打扫,施工道路酒水保养,真正达到了工完、料净、场地清的要求。“边搞建设,边抓环境”,为防止水土流失,改善生态环境,项目采购了数千株沙棘苗,并组织以“大力植树造林,建设环保工程”为主题的植树活动,恢复了部分被施工破坏的植被,有效地保护了当地环境。

环保设备筑起保障。为响应国家的环保政策,结合项目实际情况,第一分局丰宁项目利用地下洞室渗水及施工废水集中回收二次循环利用减少了从洞外下水库架设泵站供水用量,调整供水线路至高压管道下平段施工支洞交岔口集水坑作为二期厂房施工期补充水源,再利用二期厂房施工期间产生的废水和岩壁渗水统一抽排至含油污水处理池内,经过沉淀、净化,再循环抽至钢制水箱内,作为二期厂房施工期主要水源。对地下洞室二期厂房施工废水集中回收二次循环利用,不但可以减少往洞外抽排成本,而且可以满足二期厂房施工期用水,达到渗水的循环利用,做到真正意义上的能源节约。

生活污水处理方面,项目配套建立了膜生物反应器,对生活污水进行净化处理,用于喷淋降尘、浇灌树木,并聘请专业抽污公司对膜生物反应器调节池定期抽排,确保膜生物反应器保持清空状态,设专人对膜生物反应器进行管理,保持该环保设备持续运行。


坚持央企核心价值 勇担当今社会责任

“为天地立心,为生民立命,为往圣继绝学,为万世开太平!”在丰宁抽水蓄能电站建设过程中,第一分局丰宁项目始终坚持水电央企“责任是兴业之基”的核心价值观,主动担当社会责任,自觉维护国家、社会利益,实现互利互惠、和谐发展,共同繁荣。

以买促销定点合作。自第一分局丰宁项目成立以来,为解决当地滞销农副产品,帮助当地人民解燃眉之急,项目部近年来累积购买当地滞销农副产品白菜5000多斤、大葱2000多斤、哈密瓜1000多斤。项目食材及其他物资采购,均与当地商户建立合作关系,据不完全统计,与项目定点合作的大小商户超过10余家,在一定程度上直接提高了当地农商户的收入。

解决就业提高收入。第一分局丰宁项目自施工以来,通过招聘当地司机、帮厨、罐车司机等职位,解决当地剩余劳动力问题,改善了当地部分家庭收入低的情况,在本地人员临时用工的福利方面,项目也给予每季度劳保、节假日加餐、发放慰问品等福利待遇,得到当地员工一致高评。其中一些在工作期间工作能力强、表现突出的员工,分局也根据相关条例进行了转劳务派遣以及转录正式员工,在2020年12月已转录为正式员工的安全部主任万文跃就是其中一位。

历经风雨八余载,滦水斜抱石坝流。八年来,无数水电人扎根巴彦图古尔山麓,将昔日的荒山野岭建设成了远近闻名的“超级充电宝”,为电建事业谱写出新篇章。
